最善工程表

①契約日 👆クリック!
②地鎮祭前 👆クリック!
▼地縄張り
▼地鎮祭用テント設置
▼近隣挨拶
▼地鎮祭 (クローバー紹介チャンス!)
▼仮設電気
▼仮設水道
▼仮設トイレ
▼S×5 仮囲い
③地盤改良工事 👆クリック!
④基礎工事 👆クリック!
▼着手金ご入金 (クローバー紹介のチャンス)
▼堀方・捨コン
▼鉄筋組み
▼土間配管
▼社内配筋検査🔎
▼ベースコン打設
▼先行外構
▼立上り打設
▼基礎完了
▼社内基礎検査🔎
▼役所中間検査申請🔎
⑤外部給排水・ヘッダー配管 👆クリック!
⑥土台敷・UFO-E取付・基礎断熱・エコアイ設置 👆クリック!
▼プレカット搬入
▼土台敷 基礎断熱 UFO-E施工

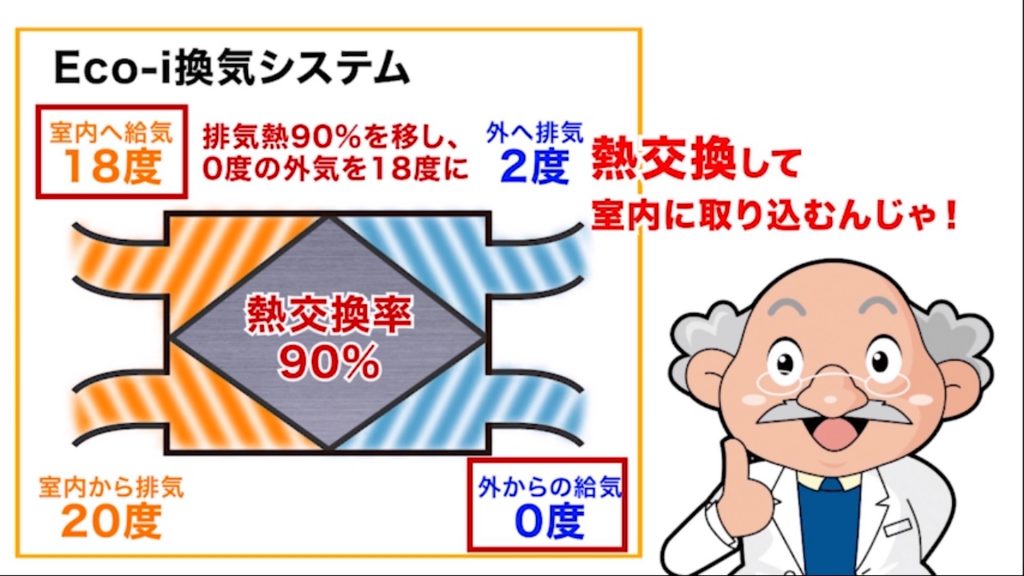

▼Eco-I換気 床下配置
▼中間金ご入金 (クローバー紹介のチャンス)
▼足場設置
⑦上棟当日 👆クリック!
⑧屋根工事・ソーラー取付 👆クリック!
⑨サッシ取付 👆クリック!
⑩バルコニー防水 👆クリック!
⑪木工事 👆クリック!
▼金物・筋交取付
▼ベランダ下地工事
▼給排水立上げ
▼役所中間検査
▼瑕疵保険検査
▼電気配線
▼軒天 下地工事
クローバー紹介チャンス
▼製作建具採寸
▼木工事 リビング・ダイニング
▼木工事 子供部屋
▼木工事 寝室
▼屋内電気開口

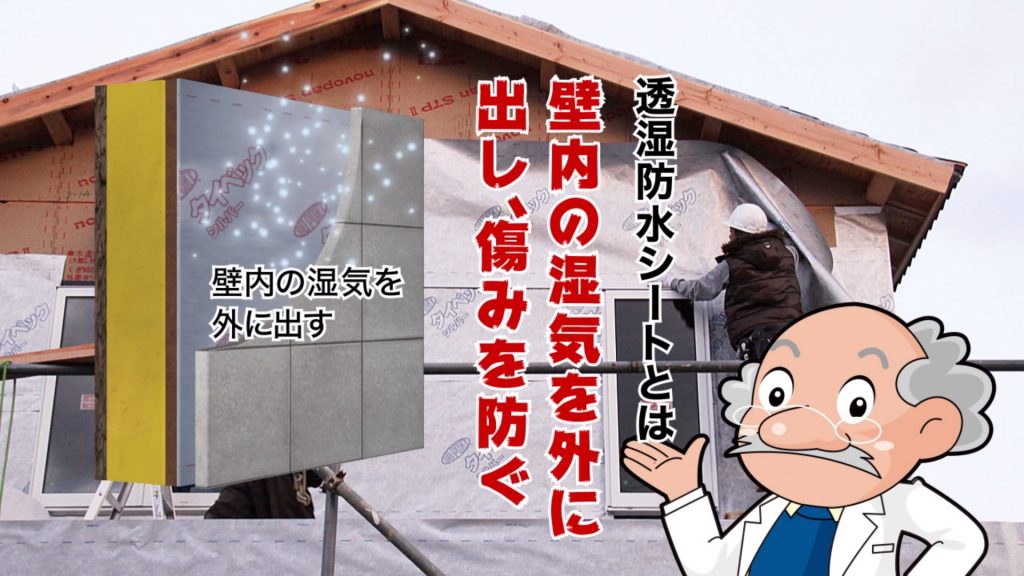

⑫ウレタン断熱施工・外壁工事 👆クリック!
⑬ユニットバス取付 👆クリック!
⑭キッチン施工 👆クリック!
⑮雨樋・アンテナ工事・外部足場撤去 👆クリック!
⑯木工事完了 👆クリック!
▼社内木工事検査
▼追加増減清算   (クローバー紹介チャンス)
▼完了検査申請
▼木工事手直し
▼内部塗装
▼玄関ポーチタイル施工
▼カーテン採寸
▼収納部材の取付
⑰クロス・CF工事 👆クリック!
⑱仕上げ工事・設備機器・照明 👆クリック!
▼外部給排水工事
▼外部左官工事
▼仮設水道撤去
▼バルコニー手摺工事
▼ガレージ施工
▼畳の採寸
▼照明器具の取付
▼浄化槽コンクリート
▼仕上げ外構
▼製作建具取付
▼建具吊り込み
⑲ガス・電気・タタミ 👆クリック!
⑳掃除・役所 施主検査 👆クリック!
㉑お引渡し 👆クリック!
